济南EPS线条安装步骤有哪些?

文章作者:zhuobo 发布时间:2020-08-28 16:53:13 浏览次数:0

  EPS线条的使用在现在的装饰过程中比较频繁,它的安装需要配合砂浆等材料进行组合安装,具体的安装步骤比较复杂,每一步都很关键,在安装时需要注意一些细节上的问题,防止出现一步错,步步错的情况,那么济南EPS线条在安装过程中有哪些步骤,让我们来一起看一下吧。

  1、现场调查

  先勘察施工现场,检查基面情况,要求基面平坦、密集、干净。 对于不符合要求的基本方面,需要与相关人员协调,修改基本方面,再次检查确认。

  2、引线

  济南EPS线条需要现场测量相关尺寸。

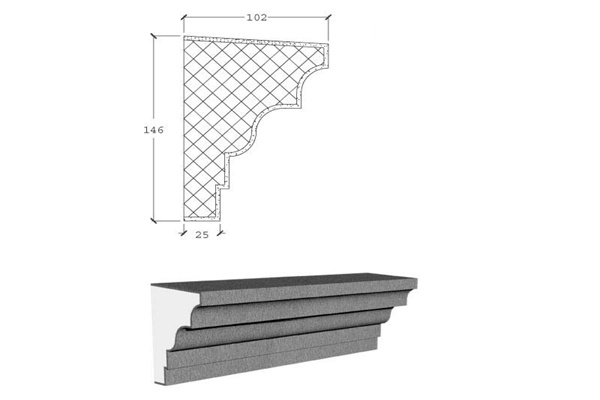

济南EPS线条


  3、图纸确认

  根据现场的实际情况,配合设定修订图纸,确认产品的尺寸形状,如有不适当的地方,应立即提出修正意见,向所有者和设定修订者发送确认。

  4、产品制作

  EPS生产线产品采用工厂化生产。 工厂应根据工程图纸,转换成加工图,配置详细的产品加工顺序和生产订单,密切结合现场实际需求安排生产进度。

  5、弹线

  根据施工图纸,在安装EPS构件的地方,定位线突出。

  6、线切割

  工厂生产的产品都是一定长度,在现场设置时尽量使用一条线,需要切断的线用专用锯切锯。 切面尽量平坦,不平坦的地方要用砂纸磨。

  7、配制灰浆

  施工中使用的砂浆是根据EPS基础面的要求特殊调制的专用聚合物粘砂浆。

  施工时应用手持式电动搅拌机搅拌,搅拌充分、均匀、稠度适中。

  砂浆配制完成后,静置5分钟,使用前再次搅拌,混炼后的砂浆要在2小时内用完。

  8、贴线

  聚苯乙烯EPS构件胶粘剂使用复合型胶粘砂浆,小型线用全胶粘法粘贴,大型线用点环结合法粘贴,用力按压EPS构件完全粘贴在壁面上。

济南EPS线条

  9、安装锚钉

  在线条的设定部位用锤钻孔,孔通过EPS线和外壁保温层,进入基础壁在50mm以上。 孔的外口略低于内口,以免雨水进入墙体系统。

  10、接缝处理

  安装时请尽量将接缝对准后进行密封。 粘合剂养护24小时后,在接缝处涂上灰浆,立即铺上宽100mm的耐碱网布或无纺布,再涂上灰浆进行干燥。

  11、线的修补

  线条安装在采用后锚的施工方法的同时,在线条安装中会出现接触或破损的现象,首先清扫修理的部位,用EPS板材切断成与缺损部位相同体积和形状的EPS材料,用专用粘合剂粘贴,在表面涂抹砂浆和耐碱网布,盖在周边50mm以上。

  以上就是济南EPS线条的具体安装方法,很多人在使用中如果出现细节上的问题,可以根据以上步骤进行操作,虽然步骤比较复杂,但在安装中仍然需要仔细认真进行操作,才能避免出现问题。


版权声明:文章来源于www.sdckgrc.com/gsxw/87.html,转载请注明出处!
