济南EPS线条的基础、说明以及施工工具和施工前的检查

文章作者:济南EPS线条 发布时间:2020-10-30 17:09:56 浏览次数:0

  目前,济南EPS线条在建筑工程中用的比较多,是一种重要的装饰材料,在加工该产品的时候,需要了解EPS的编制基础、编制说明、施工工具以及施工前的检查工作和施工工艺等,相信大家看完之后会对此有新的认识和了解,如若想要了解更多的内容,可以多多关注我们的网站,希望能够帮助到大家。

  一、编制基础

  1)GB/T10801.1-2002保温用模压EPS

  2)DBJ-63-2002《外墙保温砂浆技术规范》聚合

  3)DBJ/T01-38-2002《外墙保温施工技术规范》

  4)DBJ01-97-2005《住宅建筑节能保温工程施工质量验收规范》

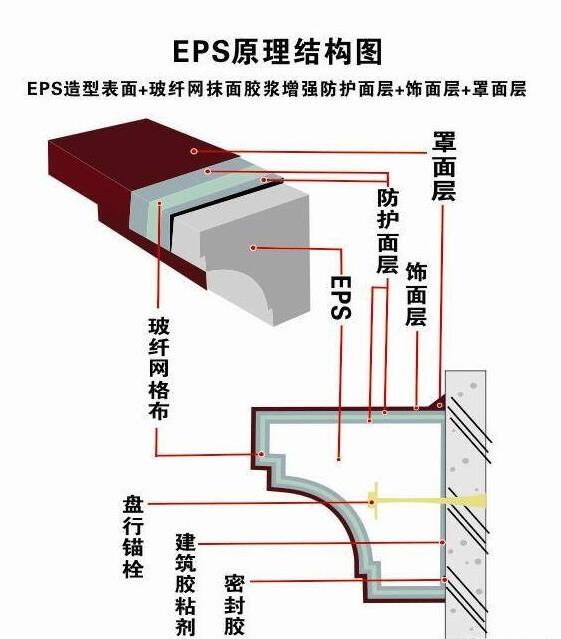

济南EPS线条

  二、编制说明

  安装人员安装操作的时候需要在公司现场工程师的指导下进行。

  三、济南EPS线条的施工工具

  锯条、手锯、卷尺、直尺、镘刀、墙纸刀、剪刀、托线板、2m导向尺、扫帚、灰刀、电动搅拌机、钢丝刷、磨豆、砂纸等。

  四、施工前检查

  1.施工现场环境湿度和基层墙体表面温度在施工后24小时内不得低于5,风力不得大于5级,基层墙体干含水率10%。

  2.检查并清除影响粘结强度的异物,如基层墙面的浮灰污渍、脱模剂、空鼓、突起、风化物等。

  3.平整度和垂直度要求:当米的导向尺与水平线匹配时,偏差应小于4毫米。

  五、济南EPS线条的施工工艺

  1.墙面、窗、门、洞口等其他施工程序已完成并验收。

  2.根据施工图纸,定位线(中线或边线)弹出在安装EPS部件的位置。

  3.根据图纸安装尺寸切割EPS组件。EPS构件为标准尺寸,切割时应考虑接缝宽度。

济南EPS线条

  4.粘贴EPS组件时,网格布要翻过来。如有特殊情况,可不翻包直接粘贴。EPS组件的粘合剂为“中材院”粘结砂浆, CBMA 65,采用薄层全粘法粘贴。EPS构件用力挤压,使砂浆从四周溢出,胶缝宽度不大于3mm。胶缝应边粘边钩,灰缝应饱满,EPS构件表面应保持整洁。

  5.对于较大的电动助力转向系统部件,安装时需要设置支架进行临时固定。

  6.安装时,如果需要拼接,应事先测量拼接的尺寸和角度,预拼接应在平坦的地方进行,间隙不大于3毫米。以“中材院”粘结砂浆CBMA 25为拼接粘结材料,可以增加砂浆的稠度,采用薄层全粘法。拼接时,要求轻轻均匀挤压锤击,使灰缝符合要求。

  7.拼接完灰缝后,用灰刀勾平整合EPS构件。干燥后,如果EPS组件拼缝处有多余的粘结砂浆,可以用砂纸打磨。

  8.干燥后,用中国建筑材料研究所研制的聚苯乙烯构件专用防裂胶对聚苯乙烯构件的拼接部位进行处理。关于处理方法方法,请参见专用防裂粘合剂的使用说明。

  9.平缝处理:当胶缝宽度不大于3mm时,平缝应在安装后的第2天进行打磨,并在100mm宽、厚度小于2mm的玻璃纤维网格布上粘贴CBMA25贴面砂浆;当胶缝宽度大于3毫米时,接缝应填充薄聚苯乙烯板,然后用100毫米宽的玻璃纤维网格布加固,粘贴CBMA25贴面砂浆。干燥后,如果线脚拼缝处留有多余砂浆,处理方法同上。

  10.济南EPS线条成品时注意成品保护。严禁踩踏或撞击重物。如有损坏,应拆除并重新安装整个EPS。

  关于济南EPS线条的基础、说明以及施工工具和施工前的检查工作,上述内容中已经为大家详细的总结完了,在施工的时候,可以参考上述内容。
